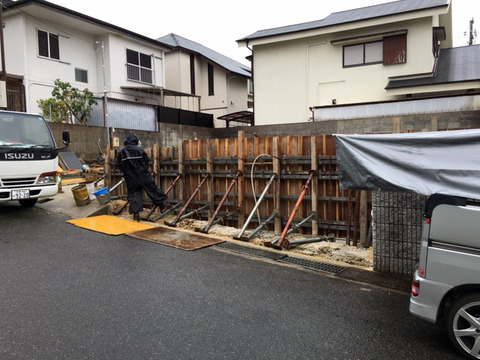

基礎ベースと立ち上がりのコンクリート打設から所定の日数が経過したので、型枠をばらす。
コンクリート強度は後日、検査機関から結果が送られて来る。


現場全景
0420-2


立ち上がりから突き出た金属がアンカーボルト
0420-4



長い金属はホールダウン金物
柱と緊結して直下型地震の引き抜き圧力に対抗する
0420-6


ところどころ、配管や配線が飛び出す
0420


現場全景
0420-5



logo



先日のベース打設に引き続き、今日は立ち上がりのコンクリート打設。
打ち込みの前に、アンカーボルト及びホールダウン金物の位置、本数、径などの確認を終了。


4月15日の現場
04150415-14

0415-130415-12

0415-11 0415-10

0415-9 0415-8
0415-7 0415-6
0415-5 0415-4
0415-30415-2


4月16日の現場
0416-2
現場全景

0416
金物の取付

0416-3
型枠の通り及びホールダウン金物の位置確認


0416-4
立ち上がり幅


0416-5
アンカー、ホールダウン金物


0416-7
現場全景


■工事スケジュール
 4月16日(土) 検査、立ち上がりコンクリート打設
   18日(月) 養生
   19日(火) 養生
   20日(水) 脱型、検査
   21日〜22日 外部配管
   23日〜28日 外構 ブロック、グレーチング


 *工事スケジュールは天候・工事の進捗状況・その他の理由で予告なく変更されることがあります。
  現場に入られる際は必ず事前に当社までご確認ください。


logo

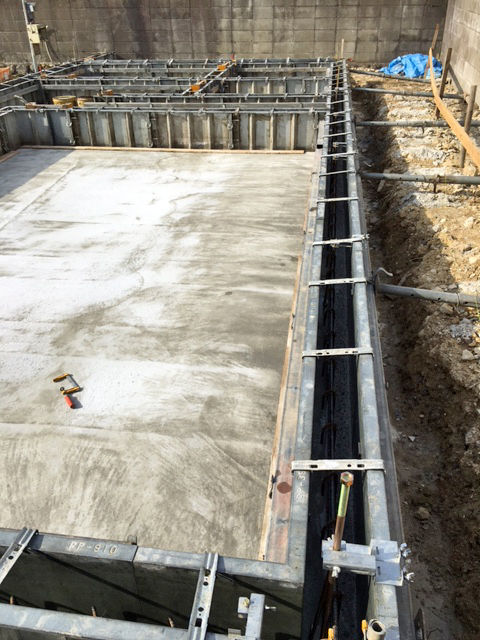

基礎ベースの型枠と配筋検査。


0413

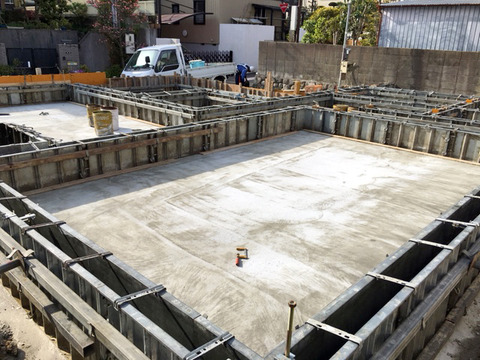

現場全景


0413-2
現場全景


0413-3

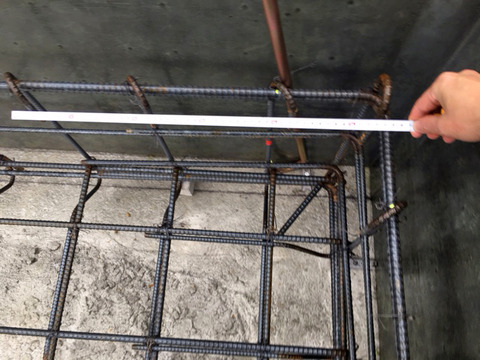

スペーサー高さ確認


0413-4
人通口と補強筋


0413-5

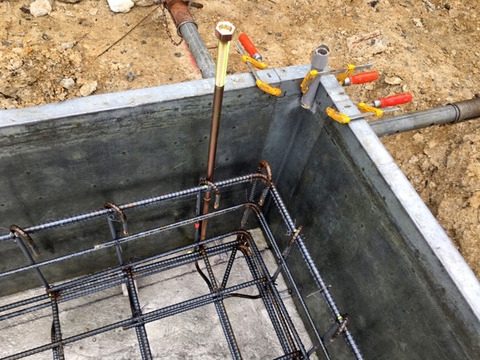

配管立ち上がり、端部定着長さ、アンカーボルト


0413-6

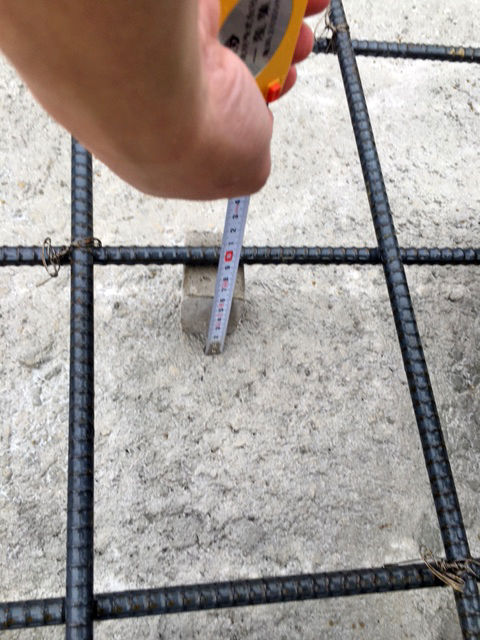

定着長さ


0413-7

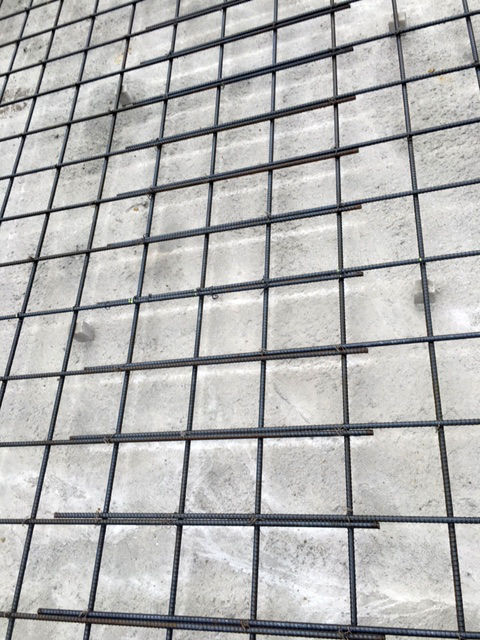

基礎ベース 主筋D13、@200


0413-8
端部定着長さの確認


0413-9
ホールダウン金物


0413-10
鉄筋継手長さの確認


0413-11
現場全景


■工事スケジュール
 4月13日(水) 仮枠、配管
   14日(木) ベースコンクリート打設 *警備員
   15日(金) 立ち上がり型枠、アンカー
   16日(土) 検査、立ち上がりコンクリート打設
   18日(月) 養生
   19日(火) 養生
   20日(水) 脱型、検査

 *工事スケジュールは天候・工事の進捗状況・その他の理由で予告なく変更されることがあります。
  現場に入られる際は必ず事前に当社までご確認ください。
