室内の珪藻土塗りが始まり、いよいよ仕上げ段階。
左官工事は珪藻土準備のパテ処理と下塗り。
塗装工事は外部塗装の残り。
設備工事は機器の下地入れなど、仕上げの準備。

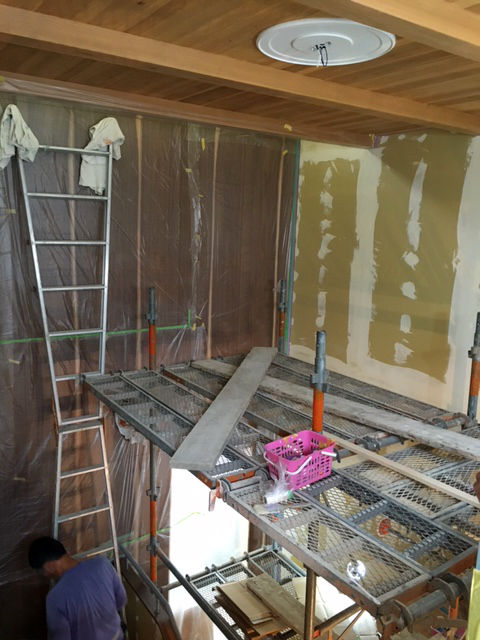

室内の様子
ビス穴とPBの継ぎ目にパテ処理された状態
0629-12


階段吹き抜け
汚れないようにマスキングしていく
0629-11


壁面の化粧合板もマスキング
0629-5


テレビボードは塗装が
0629-10


キッチンからリビング方面
0629-8


2階ではすでに下塗りが始まっている
0629-9


照明で確認しながら均一に塗りあげる
0629-7


収納の扉は木工事で取り付け
0629


2階廊下
0629-6


オーディオルームのカウンターも復元
0629-4

CD収納、ワゴン、カウンターなどもすでに仕上がった
0629-3

■工事スケジュール

6月27日(月)
   |     室内珪藻土
7月 4日(月) 外足場ばらし
   |     室内珪藻土
  14日(木)
  15日(金)
   |     機器取り付け
  18日(月) 外部タイル
  19日(火) 完了検査
         美装工事
         外部タイル
  20日(水)
   |     室内塗装
   |     駐車場モルタル仕上げ
  22日(金)
  23日(土) 室内シール
   |     カーテン・ブラインド・フィルム
   |     外構植栽
  26日(火) 竣工検査
  27日(水) アスファルト補修
  29日(金) 写真撮影
  30日(土) 引渡し


*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。


logo





木工事はPBや造作、枠材など最後の仕上げ。
左官工事は室内珪藻土の準備。
仕上げ段階に差し掛かる中、雨で外壁吹き付けの日程が決まらず。


台所壁面のニッチ
インターフォンやコントローラーのスペース
0624-2


ピクチャーレールを天井際に埋め込む
0622

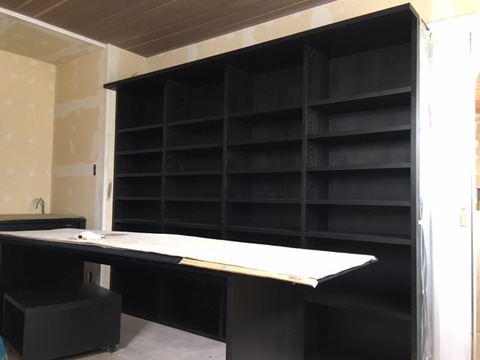

造作家具も進行中
0624-3

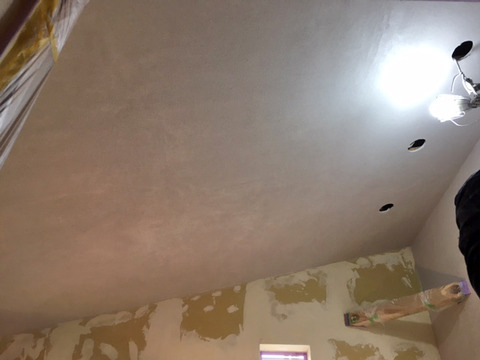

オーディオルーム天井の仕上げ
0624-4


TVボード
0624-9


左官工事はジョイントテープとパテ処理
0624


昨日の家具工事
玄関の下駄箱
0624-8


洗面化粧台の三面鏡
0624-6


1回トイレ手洗いカウンター
0624-5


昨日は分電盤も取り付け
0624-7


■工事スケジュール

6月22日(水) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  23日(木) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  24日(金) 外壁吹き付け *天候により順延
         室内珪藻土準備
  25日(土) 外壁吹き付け *天候により順延
         室内珪藻土準備
  27日(月)
   |     室内珪藻土
7月14日(木)
   |     機器取り付け
  18日(祝)

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。


logo






木工事は枠材やPBボード、各空間の仕上げ。
左官工事は室内珪藻土塗り準備のジョイントテープとパテ施工。
塗装工事は室内外の塗装。
家具工事は下駄箱・洗面台などの取り付け。
タイル工事は台所の目地と玄関床。
金属工事は階段手すりの取り付け。


リビングのPB施工
0622


オーディオルームの防音シート・防音パネル施工
0622-10


防音パネルの内側には防音シートを防音テープで施工済み
0622-7


0622-12


階段手すりの取り付け
0622-2

吹き抜けの下から
0622-9


珪藻土はジョイントテープから
0622-6


家具の取り付け
0622-5


タイル工事は室内の目地と玄関床
石のモザイクも目地が入ってスッキリ
0622-4


角がテーパーの表情のあるタイル
0622-3


窓周囲まで回りこむ
0622-8


玄関の床
0622-11


■工事スケジュール

6月22日(水) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  23日(木) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  24日(金) 外壁吹き付け *天候により順延
         室内珪藻土準備
  25日(土) 外壁吹き付け *天候により順延
         室内珪藻土準備
  27日(月)
   |     室内珪藻土
7月12日(火)

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。


logo







↑このページのトップヘ
