木工事は残すところ数日、枠材やPBボードなどの仕上げにかかっている。
塗装工事は外部木部と室内木部の塗装。
タイル工事は台所壁面の施工。
電気工事はPBからの配線出し。


空間を一箇所づつ仕上げていく
0621-2

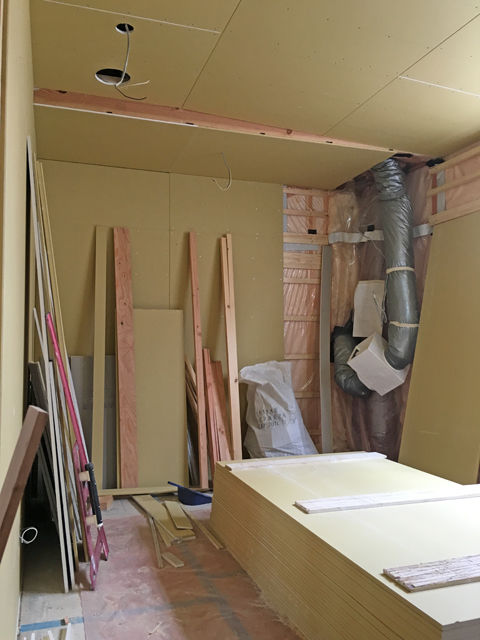

2階居室はほぼ終了
0621-6


0621-7


収納扉の枠材も取り付け済み
0621-3


オーディオールームの防音シート
0621-4


吹き抜け壁面の化粧合板
0621-8


タイル工事は台所から
0621


外部の塗装は重ね塗り
0621-9


配線のためのボードの切り欠き
0621-5


■工事スケジュール

6月21日(火) 室内タイル
         室内塗装
  22日(水) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  23日(木) 室内タイル
         家具工事
         外壁吹き付け準備
         室内珪藻土準備
  24日(金) 外壁吹き付け *天候により順延
         室内珪藻土準備
  25日(土) 外壁吹き付け *天候により順延
         室内珪藻土準備
  27日(月)
   |     室内珪藻土
7月12日(火)

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。


logo



木工事はフローリングの残りと壁・天井のPBボード施工。
階段手すりや壁面の装飾パネルなど、仕上げも同時進行。
板金工事は雨が降るまで塀の笠木取り付け。


外部木部塗装の2回目が昨日から始まるも、天気を見ながら進める
0616-8


室内のフローリングも残りわずか
0616-5


ダイナミックな階段吹き抜け
0616-4


天井ボードも急ピッチで進行中
0616-7


照明用のニッチ
0616-3


階段手すりは塗装の後に、さらに金属の手すりが取り付けられる
0616-2


吹き抜けの化粧合板は目地から施工開始
0616-6


■工事スケジュール

6月15日(水) 外部塗装工事
  17日(金) キッチン取り付け
  18日(土) キッチン取り付け
  21日(火) 室内タイル
         室内塗装
  22日(水) 室内タイル
         家具工事
         外壁吹き付け準備
  23日(木) 室内タイル
         家具工事
         外壁吹き付け準備
  24日(金) 外壁吹き付け
  25日(土) 外壁吹き付け
  27日(月)
   |     室内珪藻土
7月12日(火)

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。


logo





木工事は引き続き、壁・天井下地とフローリング。
左官工事は
外壁モルタル部の上塗り。
電気工事は照明やコンセントの配線、設備工事は配管。

モルタル部の上塗り
0614-2


室内は天井下地とフローリングが進む
0614-3


キッチンからリビング方面
0614-4


現場全景
0614


■工事スケジュール

6月15日(水) 外部塗装工事
  17日(金) キッチン取り付け
  18日(土) キッチン取り付け
  20日(月) 室内タイル
  21日(火) 室内タイル
  22日(水) 家具工事
  27日(月)
   |     室内珪藻土
7月12日(火)

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。
