木工事は金物が終了し、外壁周り。

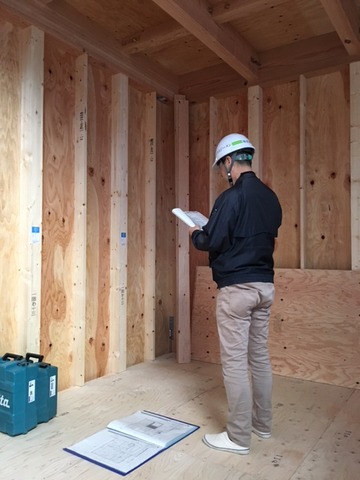

本日は2組の検査員が現場に来て、建築基準法に基づく中間検査、瑕疵保険の構造検査が行われた。
現場では電気・空調・空調設計各担当者が集まって、全館空調の打ち合わせも行われた。

瑕疵保険の構造検査
0511-2

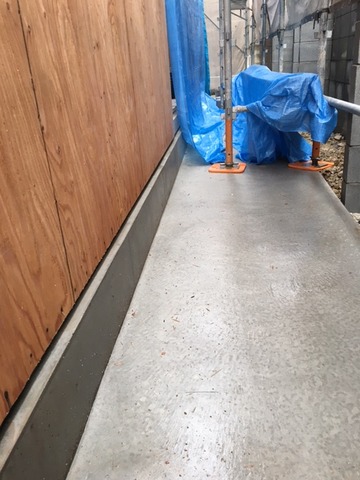

基礎工事で施工済みの犬走り
綺麗な仕上がりに検査員もびっくり
0511-3


全館空調の機器を納める天井裏
0511-6

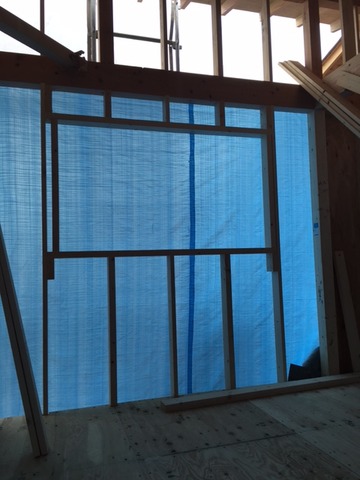

広い吹き抜け
0511-7

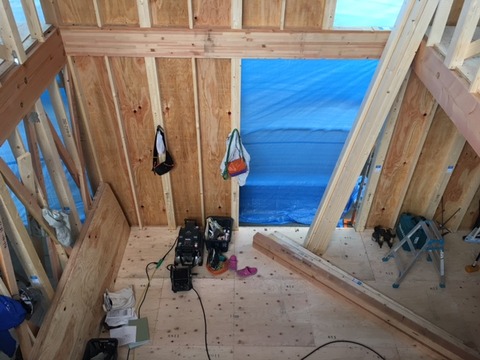

洗面脱衣室の浴室方面
0511-9

2階居室の窓
0511-8

現場全景
0511


■工事スケジュール

5月16日(月) 大屋根
  17日(火) 大屋根
  25日(水) アルミサッシ納品、空調工事機器搬入
  26日(木) アルミサッシ納品、空調工事
6月 4日(土) 断熱材吹き付け
   6日(月) フローリング納品
   9日(木) ユニットバス据え付け


logo




木工事は金物、耐力壁、床下断熱材の施工など。

屋根下地のルーフィング
0508-5

重ね厚さを確認
0508-4

立ち上がり寸法の確認
0508-3

室内では柱の確認
0507

耐力壁施工
0509-2

室内の様子
0509-3

床用の断熱材が納品
0509-4

吹き抜け周り
0509-5

ホールダウン金物
直下型地震の引き抜きに対抗する
0509-6

床下の鋼製束
0509-8

床断熱材の施工
0509-9

現場全景
0509



logo




上棟日。
前日に据え付けた土台の上に柱を建て、梁をかけて木造の軸組を建てる。

振られた符号にしたがって決められた場所に柱を建て、その上に梁を乗せていく。
0507-12


材料は所定の位置までレッカーで運ぶ。
0507-11

2階床下地の合板も同時に施工
0507-10

棟木を上げる
0507-13

母屋、垂木をかけて小屋組まで
0507-14

野地板を乗せて屋根下地
0507-15

仮筋交い
0507-2

吹き抜け、オーディオルームの壁
0507-3

居室Aの掃き出し窓から
0507-4

金物の補強も同時に施工 鋼製火打ち梁
0507-5

居室B 階段側の壁と仮筋交い
0507-6

ホールダウン金物
0507-7

現場全景
0507-8

現場全景
0507-9
