木工事は壁・天井下地とフローリングの敷き始め。
気密測定は室内の気密度を、専用の機械を導入して測定する過程。
値が低いほど断熱・気密性能に優れるとされる。

気密測定までに室内に気密シートをはりめぐらす。

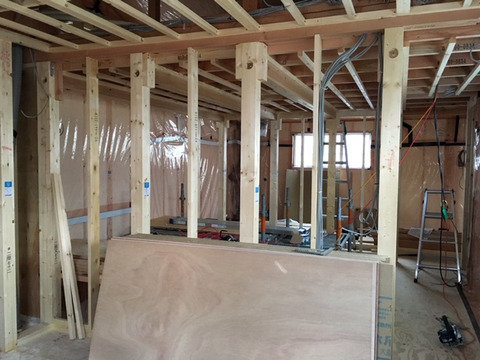

0609-2


壁・天井はすべて気密シートで覆う。
天井下地の施工も進む。
0609-3


吹き抜けの天井部
0609-4


オーディオルームの天井地。
断熱材の内側を気密シートで覆い、天井下地の野縁を施工。
0609-5


気密測定の開始。
3回測定して平均を出す。
0609-9


フローリングも貼り始めている。
0609


■工事スケジュール

6月 9日(木) 気密測定
  10日(金) サッシ周囲コーキング
         外壁モルタル下塗り
  11日(土) ユニットバス据え付け
         外壁モルタル下塗り
  13日(月) オーディオルーム扉
         2階トイレ手洗いカウンター取り付け
  16日(木) オーディオルームカウンター
  17日(金) キッチン取り付け
  18日(土) キッチン取り付け
  20日(月) 室内タイル

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。
