先週末に室内の珪藻土が終わり、機器の取り付けまでの間に乾燥させる。
仕上げの採寸やプレートの取り付けなどが散発的に行われている。

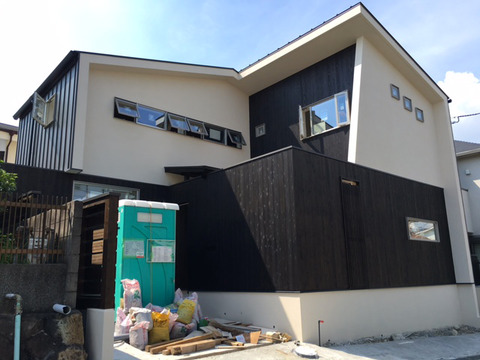

現場全景
0711

現場全景
0711-2

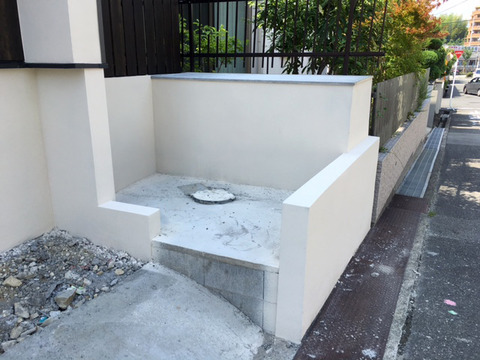

外構仕上げを待つばかり
0711-3

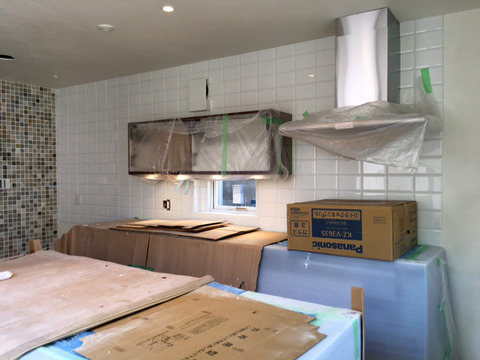

キッチン すでにレジフードが取り付けられている
0711-14

キッチンからリビング方面
0711-15

リビングからキッチン方面
0711-13

テレビボード周囲、ニッチ
0711-12

高い位置の窓から光が落ちる吹き抜け
0711-8

オーディオルームのカウンター周り
0711-4

CD収納
0711-5

オーディオルーム カウンターから入口方向
0711-7

廊下方面
0711-6

居室A
0711-9

■工事スケジュール

7月11日(月) 外足場ばらし
   |     左官養生
  13日(水)
  14日(木)
   |     機器取り付け
  18日(月) 外部タイル
  19日(火) 完了検査
         美装工事
         外部タイル
  20日(水)
   |     室内塗装
   |     駐車場モルタル仕上げ
  22日(金)
  23日(土) 室内シール
   |     カーテン・ブラインド・フィルム
   |     外構植栽
  26日(火) 竣工検査
  27日(水) アスファルト補修
  29日(金) 写真撮影
  30日(土) 引渡し

*工事スケジュールは工事の進捗状況や天候により、予告なく変更することがあります。
 現場に入られる際は、必ず当社までご確認ください。
